壓縮工期13天,減少故障損失電量2.7萬千瓦時!
發布于2025-05-30
近日,山東水發綜合能源有限公司沂南電站成功完成一起緊急故障搶修,通過精準診斷和資源協同,實現節約維修成本2.6萬元,壓縮工期13天,減少故障損失電量2.7萬千瓦時。

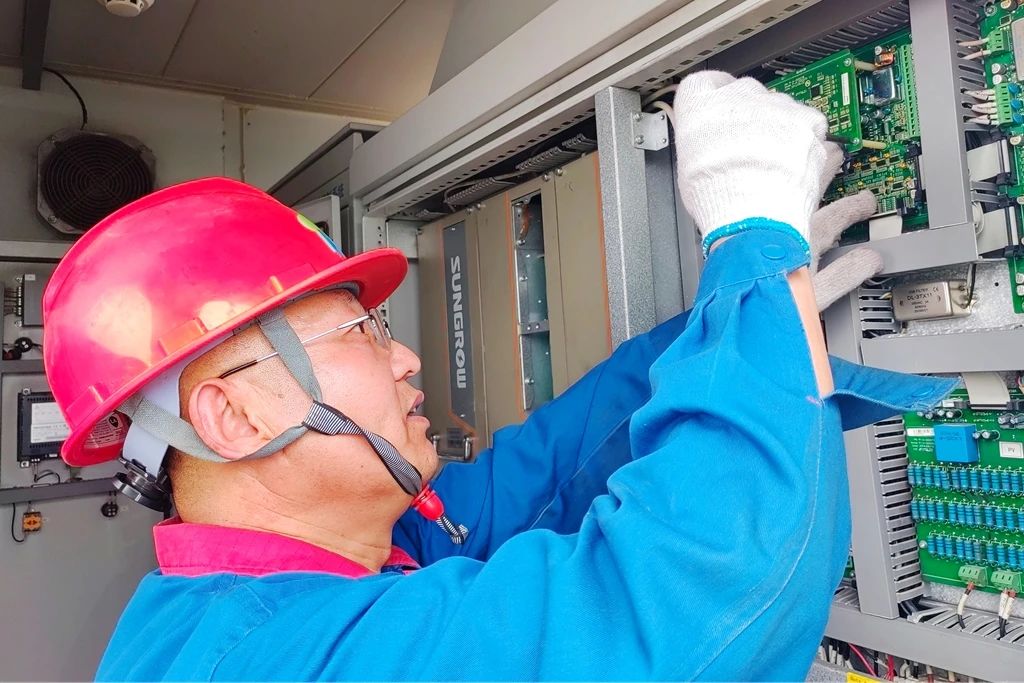

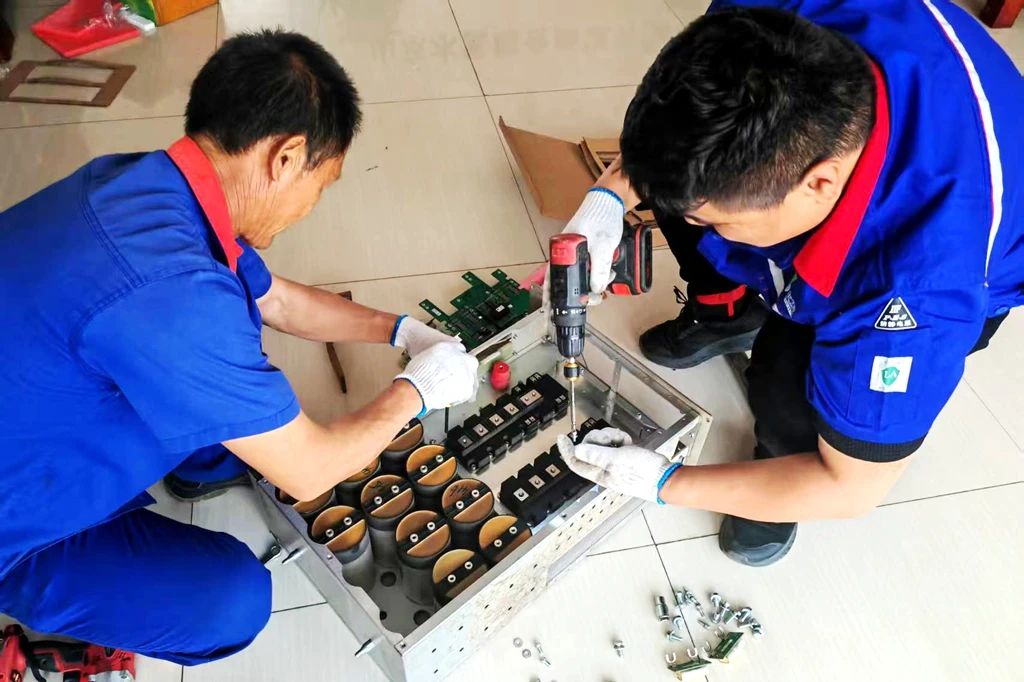

5月14日下午,沂南電站智慧能源平臺顯示6-1逆變器通訊中斷。經檢測,故障由IGBT模塊故障引發PDP保護性停機。逆變器廠家給出3.8萬元維修報價和15天供貨周期的方案,預計損失電量超3萬千瓦時。電站運維團隊采用“交叉測試—模組檢測—動態分析”三級診斷策略,快速鎖定“IGBT擊穿(三相電流偏差)+驅動板PWM信號失真”復合型故障,并通過公司建立的物聯網型延伸配件庫,緊急采購鄰近電站閑置模組,以1.2萬元成本完成更換。5月17日上午,逆變器恢復運行。
此次搶修展現了綜合能源公司在新能源場站運維中的技術能力與協同效率。
“維修不能只是等待與更換,精湛的技術與堅定的責任心才是運營人員的立身之本?!币誓想娬菊鹃L代欣生如是說,“電站將在上級公司的指導下,持續推進精細化管理與體系化運維融合,進一步提升運營質效?!保ㄍ跣慢?供稿)
